估價單怎麼看?2026裝潢報價審核教學:魔鬼藏在拆除與保護工程

七、擔心估價單有陷阱?原築設計提供「空間規劃與裝修預算諮詢」
九、常見問題FAQ
三、魔鬼藏在細節裡:拆除與保護工程的真實行情
四、老屋基礎工程費用大公開:錢都花去哪了?
五、預防追加預算的「保命符」:合約與溝通
六、結論:讓裝修費都花在刀口上
七、擔心估價單有陷阱?原築設計提供「空間規劃與裝修預算諮詢」
八、延伸閱讀:掌握裝修核心知識
九、常見問題FAQ
二、裝潢報價單合理嗎?常見3大陷阱解密
三、魔鬼藏在細節裡:拆除與保護工程的真實行情
四、老屋基礎工程費用大公開:錢都花去哪了?
五、預防追加預算的「保命符」:合約與溝通
六、結論:讓裝修費都花在刀口上
八、延伸閱讀:掌握裝修核心知識
一、2026裝潢費用預算解析:新成屋 vs 老屋一坪多少錢?
本篇章節導覽
為什麼別人的裝潢很便宜,你的估價單卻貴得不合理? 在準備裝修新家時,你是否也有這樣的困惑:「網路上不是說裝潢一坪5~6萬就做得起來嗎?為什麼我拿到的室內設計估價單,卻高出一大截?」多數裝潢糾紛,都源自同一套手法:低價切入 → 施工中不斷追加。表面看似省錢,實際卻風險極高。
原築設計從設計+工程整合角度出發,我們認為:一份好的估價單,不只是數字,而是一份對工程結果負責的承諾。本文會直接攤開2026年最新行情,帶你看懂裝潢背後的真相。
一、2026裝潢費用預算解析:新成屋 vs 老屋一坪多少錢?
「裝潢一坪多少錢?」這個問題在2026年必須重新校正。缺工、建材上漲、法規與工法要求提高,已經讓行情和3~5年前完全不同。

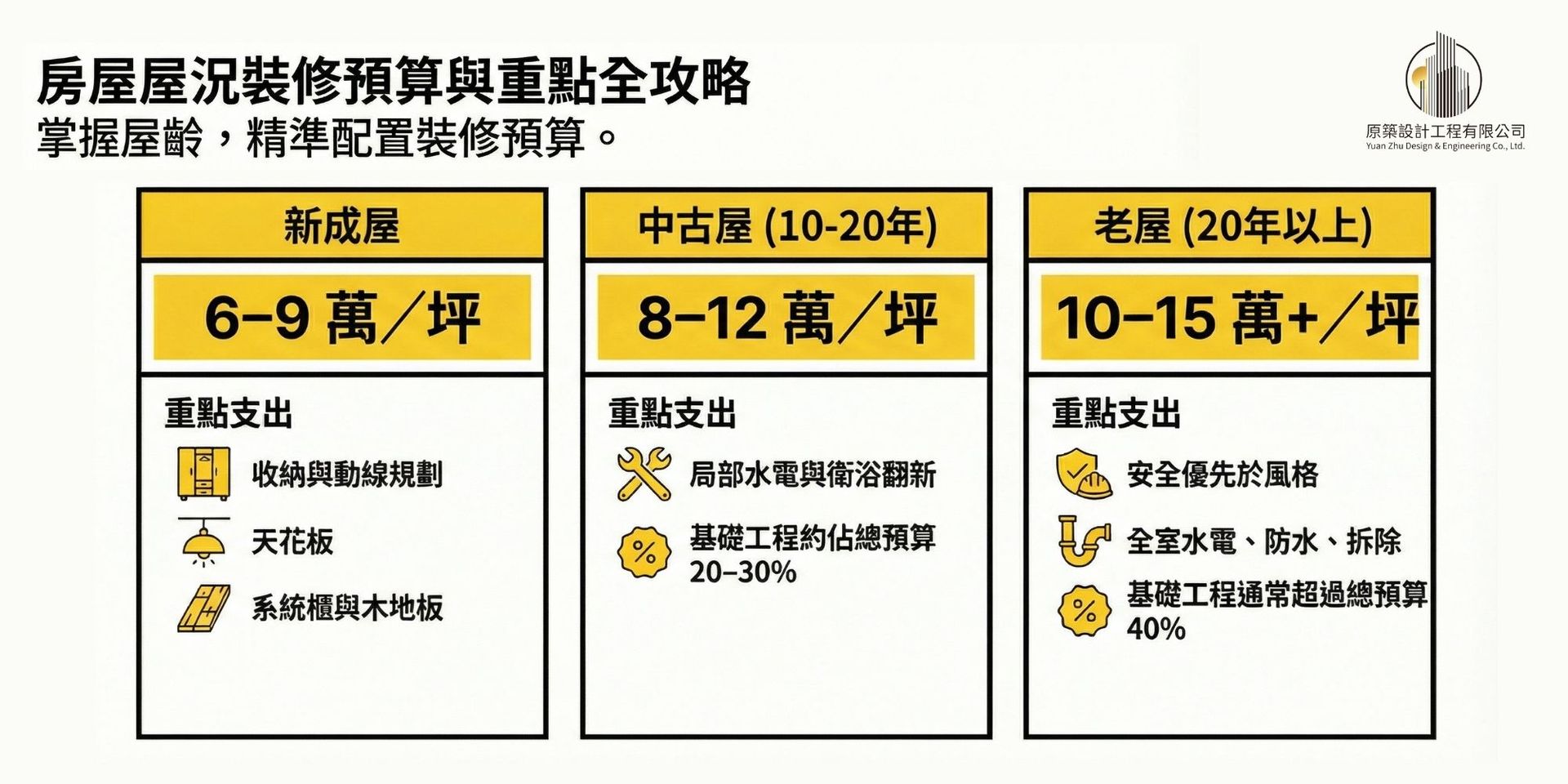

2026最新價格區間比較表
真實案例參考:
1. 高標案例|基隆五堵 35 年老屋: 總預算500–550萬(徹底解決漏水與結構安全)。
2. 標準案例|新店新成屋: 總預算180–220萬(重點在樑柱壓迫感解決與收納)。
注意: 如果你的老屋估價單遠低於這個區間,你以為是「撿到便宜」,實際有可能是「哪些工程被省略了?」
二、裝潢報價單合理嗎?常見3大陷阱解密
判斷一份估價單是否合理,你以為是先看總價,其實是逐條檢視「寫了什麼、又沒寫什麼」。

🔘室內設計估價單怎麼看_報價單標示圖_原築設計提供教學範例(畫面僅供說明參考)
陷阱 1:模糊的「一式」
常見寫法:天花板工程一式 $50,000。 問題在於面積多少?幾道漆?包不包含批土?
正確做法應標示單位(坪/尺)、數量與具體工法。
陷阱 2:規格不清的「同級品」
「進口超耐磨地板(或同級品)」這類描述,等於保留了事後降級的空間。
原築設計的做法是精確列出品牌、產地、型號,避免認知落差,往下閱讀將有原築專屬的清楚報價格式。
陷阱 3:被低估的漏項(追加預算的前奏)
最常被忽略的三項:保護工程、細部清潔、稅金。
這些項目一旦後補,金額往往會讓你措手不及。
三、魔鬼藏在細節裡:拆除與保護工程的真實行情
為什麼兩家公司的拆除費用可以差到兩、三倍?答案只有一個:工法不同,責任也不同。
1. 拆除工程:不是「拆掉就好」
行情: 約每坪 1,500–2,500 元。
關鍵差異: 是否「打除見底」。原築堅持完整清除舊粉刷層,避免後續泥作空鼓、剝落。這些成本外表看不見,但後果很直接。
2. 保護工程:保護的不職是空間,而是風險
保護工程包含電梯、梯間、門窗與公共空間。一旦發生損壞,賠償鄰居或社區的費用,往往遠高於事前的保護成本。
四、老屋基礎工程費用大公開:錢都花去哪了?
老屋翻新真正貴的地方,永遠在你看不到的位置。

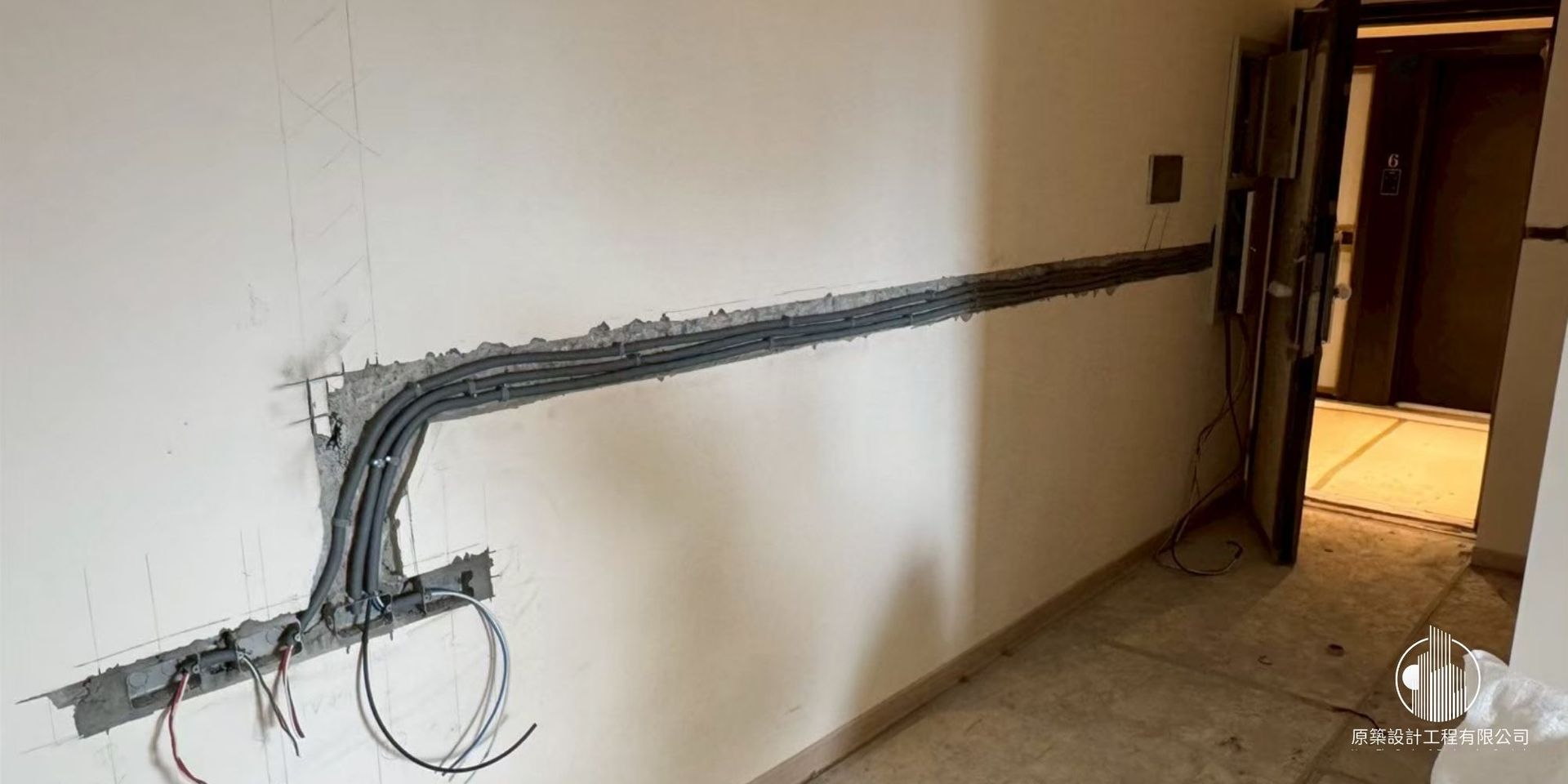

🔘老屋翻新基礎工程紀錄_水電配管與浴室防水層施工細節_原築設計專業工程
1. 全室水電重拉(安全工程)
● 行情: 約 3–5 萬(依迴路數)。
● 重點: 依實際用電習慣配置「專用迴路」,這在老屋安全中是絕對的保命錢。
2. 泥作與防水工程
● 行情: 單一浴室約 8–12 萬。
● 關鍵檢核: 防水塗層道數、是否進行 48 小時試水。如果流程不清楚,估價單幾乎不可能看
五、預防追加預算的「保命符」:合約與溝通

🔘室內設計合約範例_工程內容詳細標註_原築設計透明報價[1] (畫面僅供說明參考)
1. 拒絕模糊的「不任意追加」
沒有列清楚的條款,本質上等於沒寫。原築設計會在合約中詳細標註工程內容,連五金型號皆列明。
2. 專業陪同驗屋
在施工前即協助屋主釐清建商瑕疵,避免裝修後責任歸屬不清,這能幫你省下大量隱形改裝費。
六、結論:讓裝修費都花在刀口上
一份真正安全的估價單,至少具備:
明確單位與數量、清楚規格與品牌、完整範疇(含清運、保護、稅金)。
2026 裝修預算檢核清單:
● 報價單是否包含「保護工程」與「細部清潔」?
● 「一式」項目是否有書面確認具體內容?
● 老屋水電迴路數是否明確標註?
● 是否包含5%營業稅金?
七、擔心估價單有陷阱?原築設計提供「空間規劃與裝修預算諮詢」
與其施工後被迫追加,不如在簽約前先確認風險。原築設計提供專業工程整合把關,幫助你避開裝修雷區。如果您已經準備裝潢,而且能接受工程需要時間、流程需要溝通,您可以先從這一步開始:
● 交屋前6個月,開始決定裝潢方式:找設計師、找統包聊聊!
●
交屋前3個月,決定設計師,開始思考風格、家具、裝潢細節。
八、延伸閱讀:掌握裝修核心知識
1.[裝修流程圖解]:2026室內設計流程圖解:新成屋與老屋翻新步驟解析(附獨家甘特圖)
2.[綠裝修指南]:什麼是綠裝修執照?如何打造一個讓小孩安心呼吸的「無甲醛」居家空間?
3.[老屋翻新專題]:解決樑柱壓迫感、增加收納量:看新店與基隆老宅如何完美翻新
九、常見問題FAQ
Q1:報價單上的「一式」到底是多少錢?
建議要求加註詳細細節,如「全室天花板,二底三度,使用得利乳膠漆」。
Q2:新成屋裝潢預算50萬做的起來嗎?
2026年會非常吃力。原築建議集中預算在客廳等核心空間,或諮詢我們的預算落點分析。
由工程整合團隊為您對談需求、分析預算落點。
Q3:為什麼原築設計的報價比統包貴一些?
因為我們提供「建築級工程整合」,包含陪同驗屋、專業設計圖紙、綠裝修保障與完善的售後維修。
